Budowa instalacji do fermentacji odpadów ulegających biodegradacji w Instalacji Komunalnej
Wrzesień 2022
Przedsiębiorstwo Gospodarki Komunalnej Spółka z o. o. podpisało umowę o dofinansowanie ze środków krajowych z Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej (NFOŚiGW) w formie dotacji w wysokości 13,2 mln zł oraz pożyczki w wysokości 30,8 mln zł. Przedsięwzięcie w całości wyceniono na blisko 55 mln zł. Wsparcia udzielono ze środków programu Racjonalna gospodarka odpadami; Cz. 2) Instalacje gospodarowania odpadami.
Celem projektu jest wzrost odzysku, w tym recyklingu ograniczonych selektywnie zbieranych odpadów komunalnych ulegających biodegradacji (w tym bioodpadów oraz redukcja masy bioodpadów kierowanych do składowania, zmniejszając ilość odpadów komunalnych podlegających składowaniu poprzez racjonalizację systemu gospodarowania odpadami, w tym szczególności poprzez zapewnienie właściwej infrastruktury do zagospodarowania odpadów.
Dzięki instalacji produkowana będzie energia spełniająca kryteria OZE - odnawialne źródła energii są przyjazne dla środowiska i nie emitują gazów cieplarnianych ani innych zanieczyszczeń do atmosfery.
Dodatkową korzyścią z inwestycji będzie również uzyskanie kompostu spełniającego wymagania nawozu organicznego. Przyczyni się to również do osiągnięcia wyższych poziomów odzysku i recyklingu zgodnie z myślą zamkniętego obiegu w gospodarce odpadowej oraz redukcji masy bioodpadów kierowanych do składowania.
wizualizacja instalacji:
Lipiec 2023
Podpisano umowę z firmą SAFEGE S.A.S. Oddział w Polsce na pełnienie funkcji Inżyniera Kontraktu, którego obowiązki obejmują nadzór inwestorski nad prawidłowością realizacji zadania.
Sierpień 2023 - Październik 2023
Przygotowano dokumenty o wyłonienie Wykonawców na roboty budowlane oraz dokumentację o zwiększenie dofinansowania inwestycji.
Listopad 2023
Złożono wniosek do NFOŚiGW o zwiększenie środków na finasowanie inwestycji.
Grudzień 2023
Podpisano aneks do umowy z NFOŚiGW zwiększający dofinansowanie inwestycji w kwocie 47.903.424,00 zł (pożyczka) oraz dotacji w kwocie 19.795.282,00 zł.
Styczeń 2024
Dokonano wyboru Wykonawcy przedsięwzięcia i przygotowano dokumentację niezbędną do podpisania umowy na roboty budowlane.
Luty 2024
Podpisanie umowy na roboty budowlane zadania pn. „Budowa instalacji do fermentacji odpadów ulegających biodegradacji w Instalacji Komunalnej w Bierkowie”. Przedmiot umowy, tj. prace projektowe oraz roboty budowlane, zostaną wykonane przez konsorcjum firm MTM Budownictwo i MTM Ekotechnika z siedzibą w Tarnowie.
Marzec – Wrzesień 2024
Opracowywanie dokumentacji niezbędnej do uzyskania pozwolenia na budowę.
Październik 2024
Uzyskano pozwolenie na budowę.
Listopad 2024
Przekazano teren budowy.
Grudzień 2024
Trwają roboty ziemne oraz konstrukcyjno-budowlane.
Styczeń 2025
Ciąg dalszy robót ziemnych oraz konstrukcyjno-budowlanych.

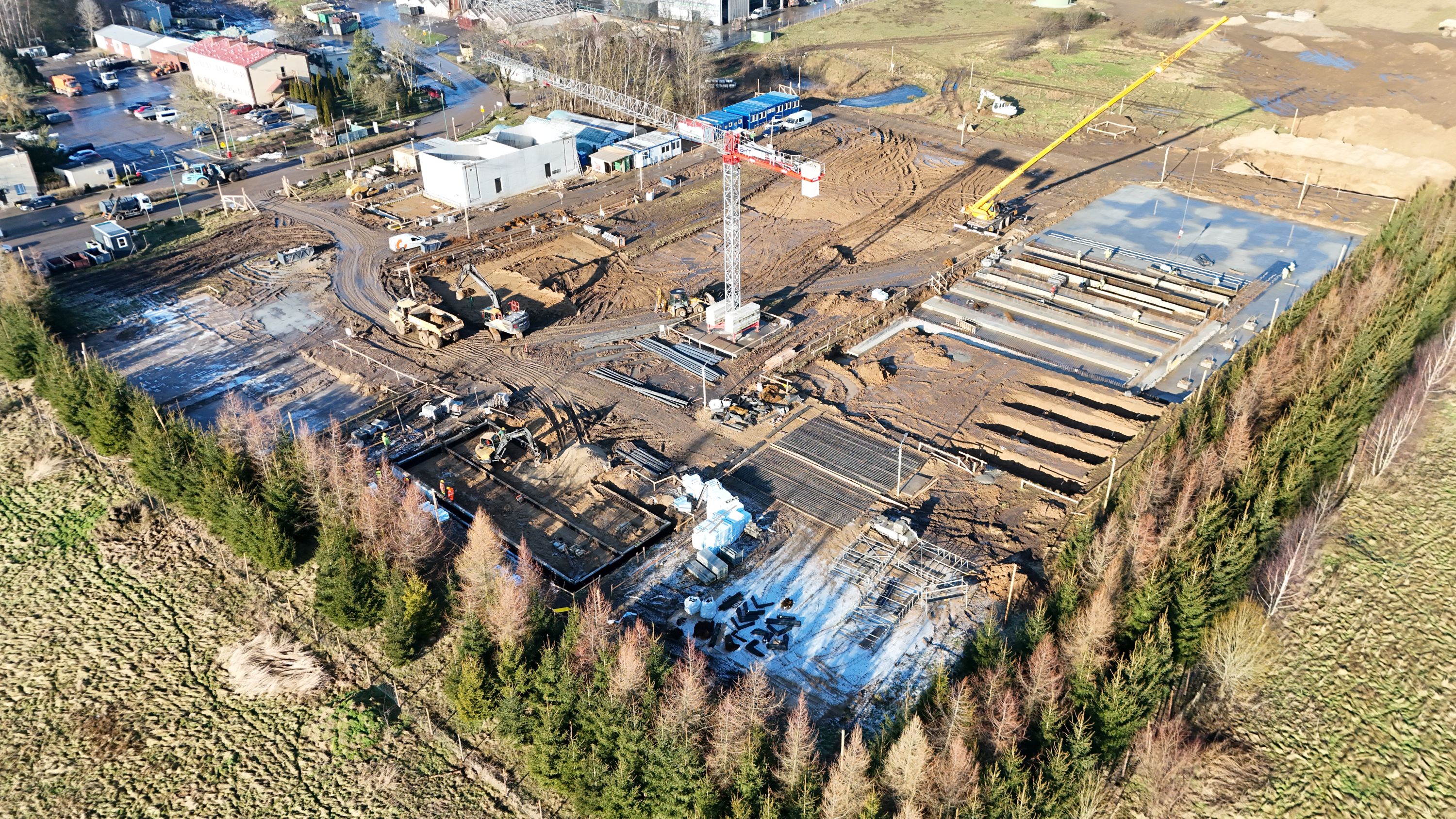

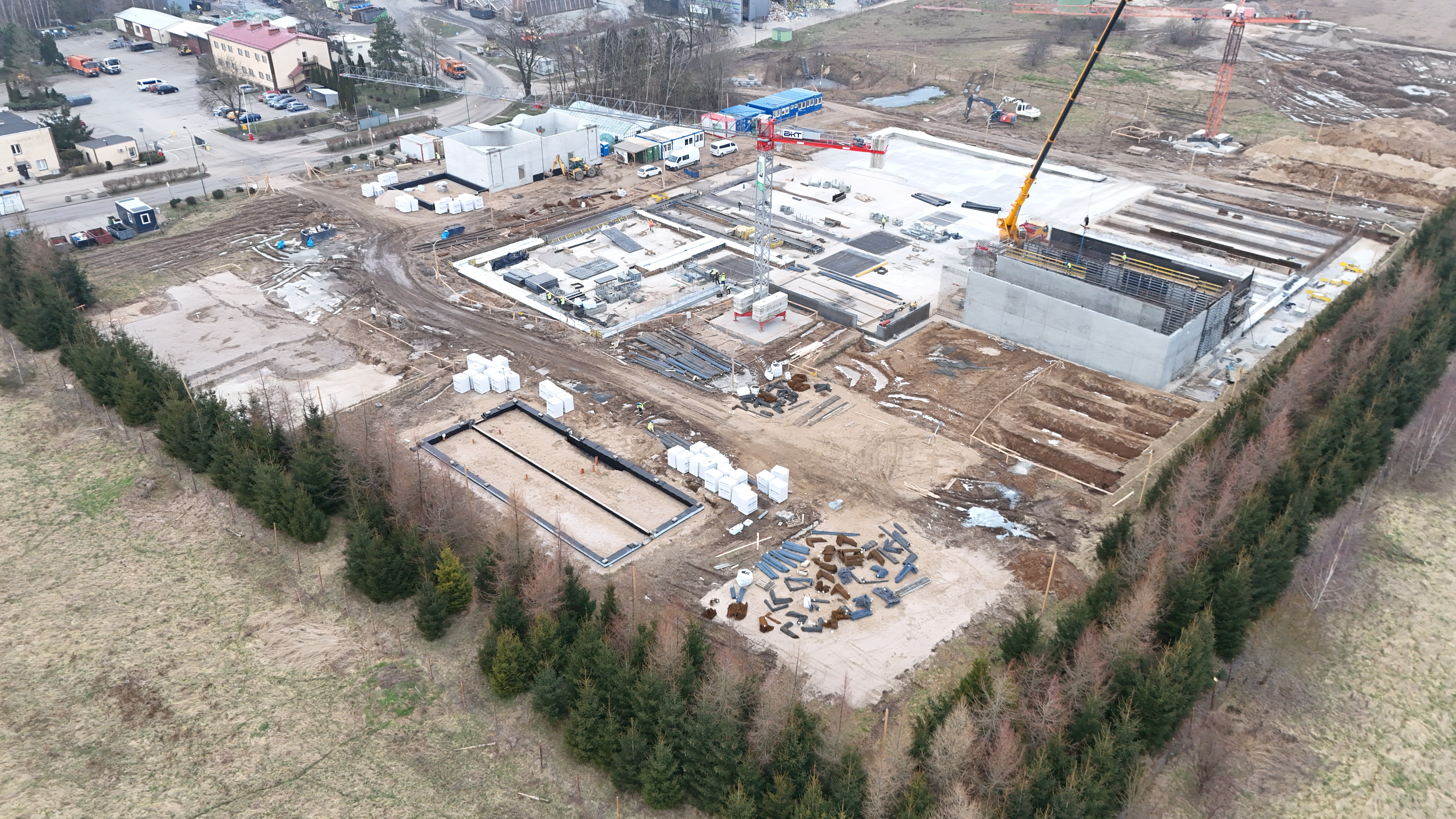

Luty 2025
Ciąg dalszy robót ziemnych oraz konstrukcyjno-budowlanych.

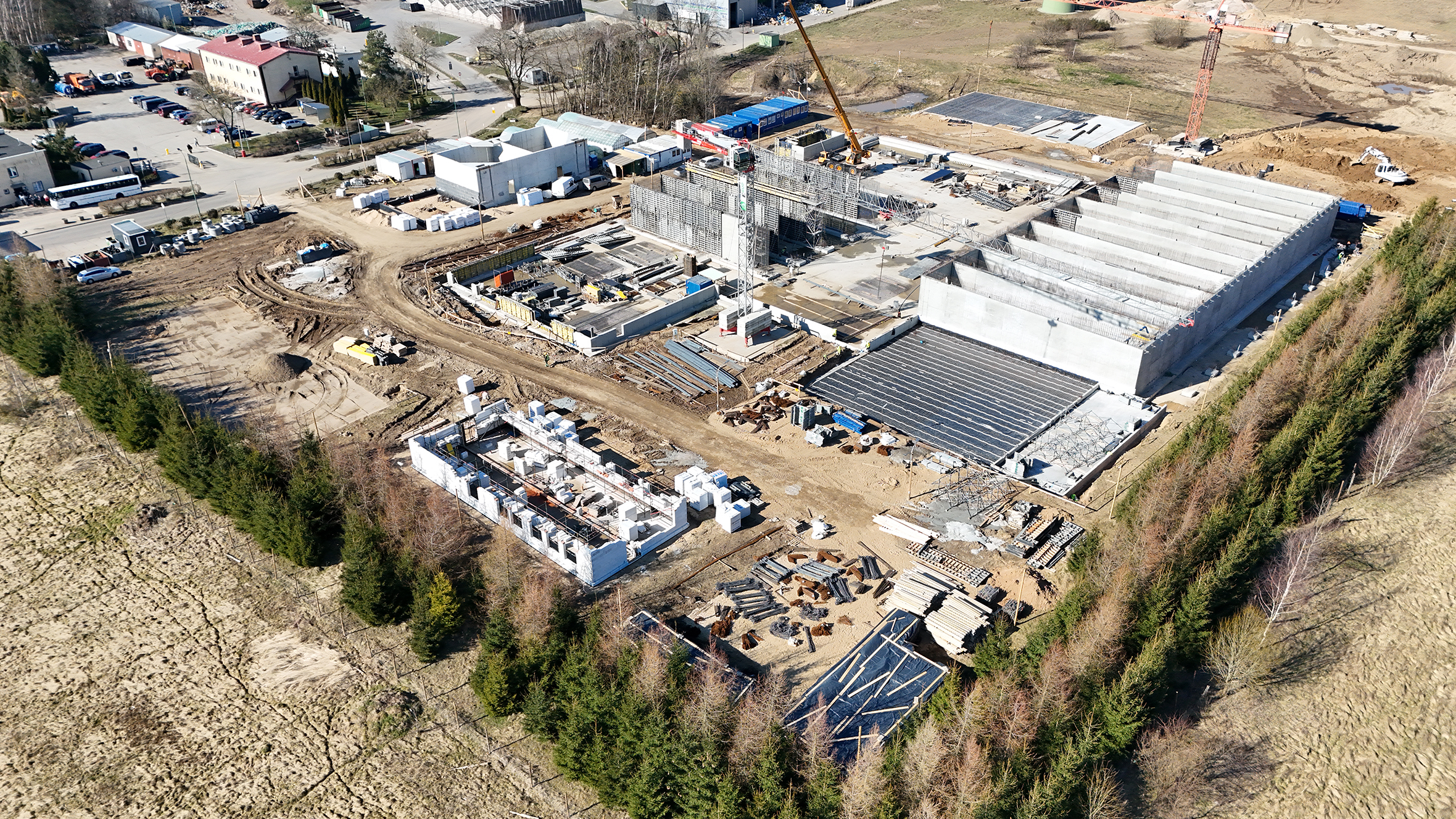

Marzec 2025
Rozpoczęto roboty instalacyjne w zakresie branży sanitarnej. Ciąg dalszy robót ziemnych oraz konstrukcyjno-budowlanych.
Kwiecień 2025
Trwają roboty ziemne, konstrukcyjno-budowlane oraz sanitarne.

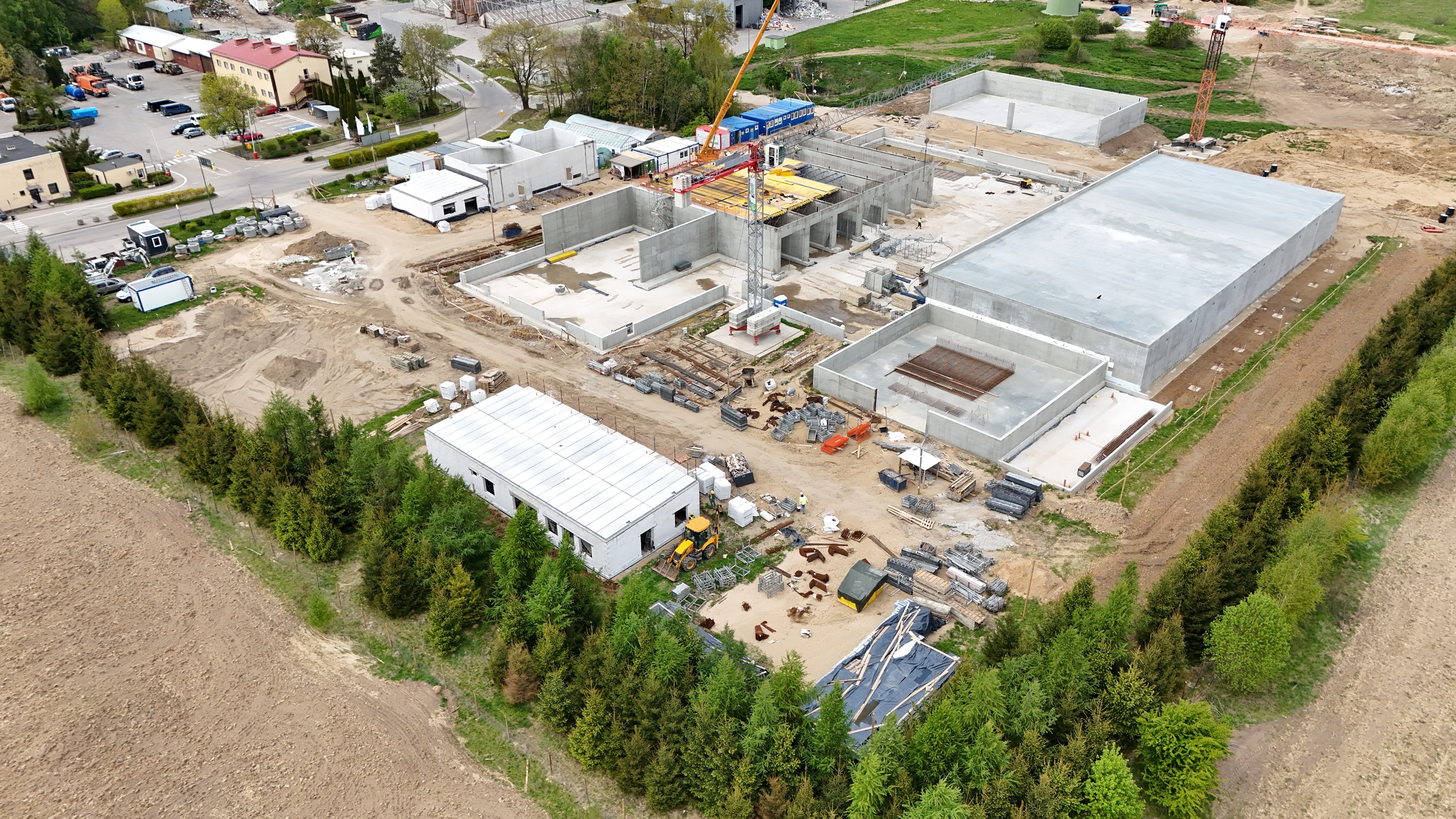

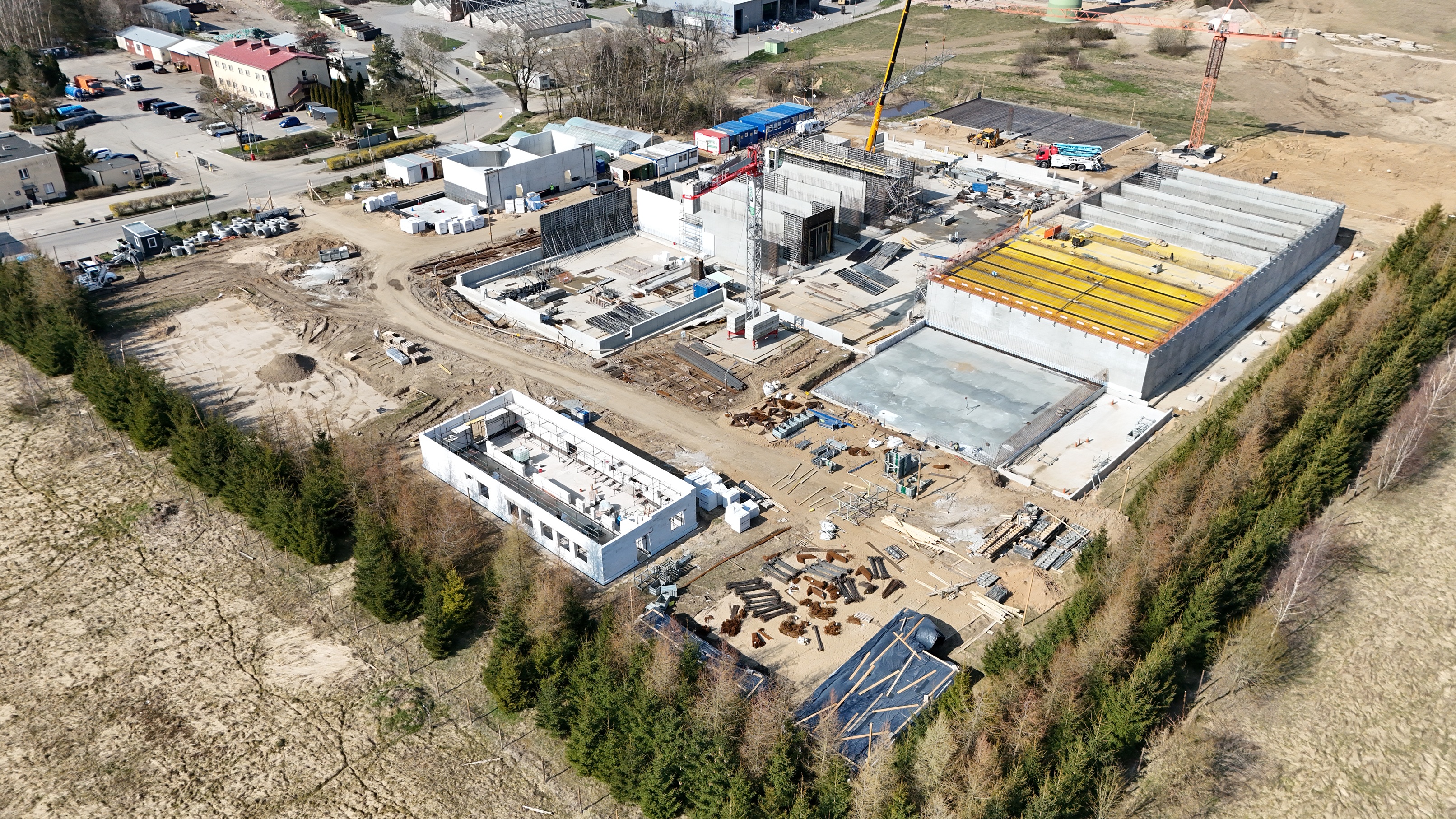

Maj 2025
Trwają roboty ziemne, konstrukcyjno-budowlane oraz sanitarne.
W wyniku przeprowadzonych postępowań przetargowych, w dniu 16.05.2025 r. podpisano umowy na dostawę sprzętu, który stanowić będzie niezbędne wyposażenie technologiczne nowej instalacji do fermentacji.
Pierwsza umowa, zawarta z firmą Grausch i Grausch Maszyny Budowlane spółka z o.o. dotyczy dostawy ładowarki kołowej. Druga umowa, zawarta z firmą HIAB Poland spółka z o.o. na dotyczy dostawy pojazdu hakowego.

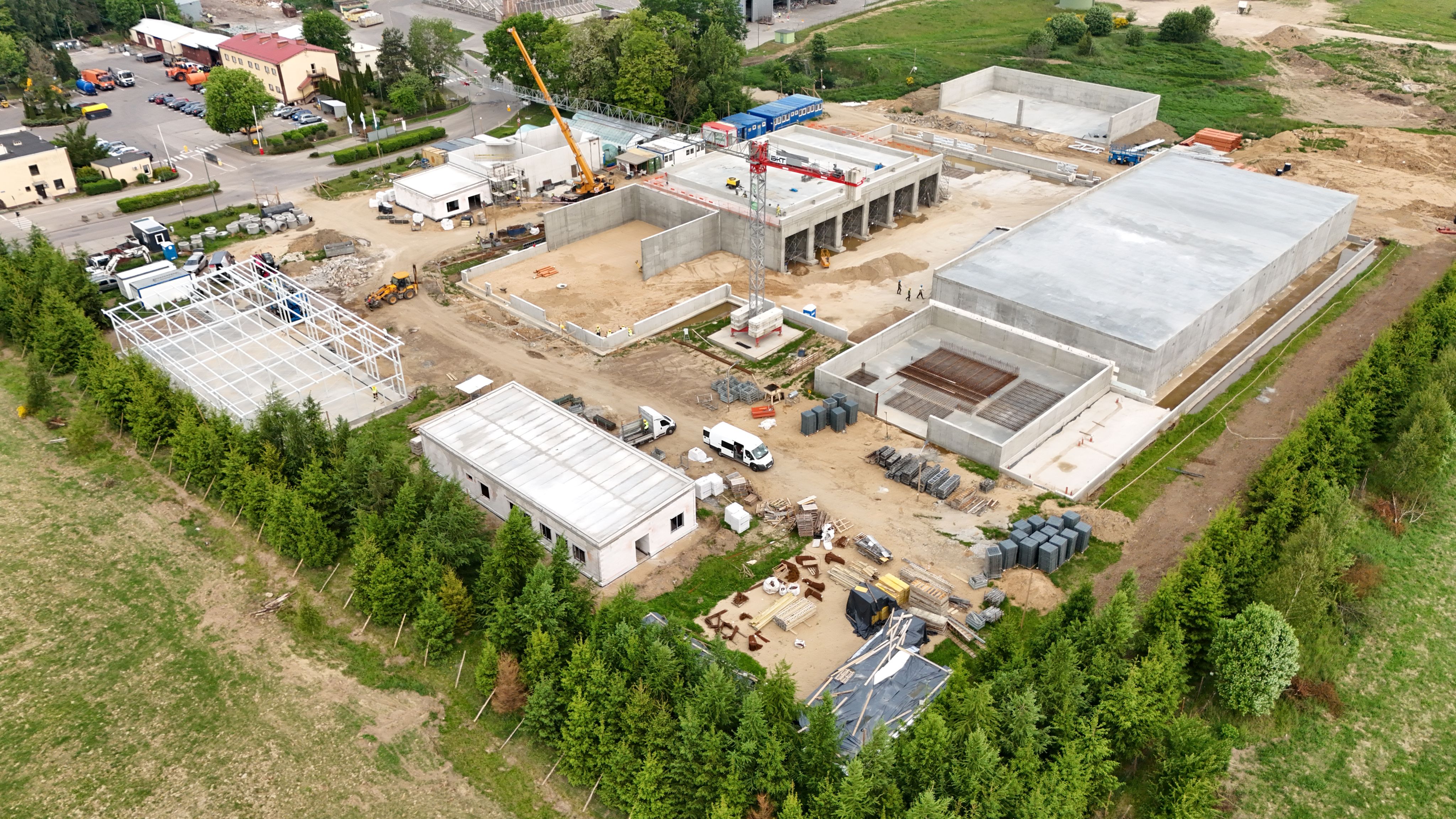

Czerwiec 2025
Trwają roboty ziemne, konstrukcyjno-budowlane, sanitarne oraz elektryczne.

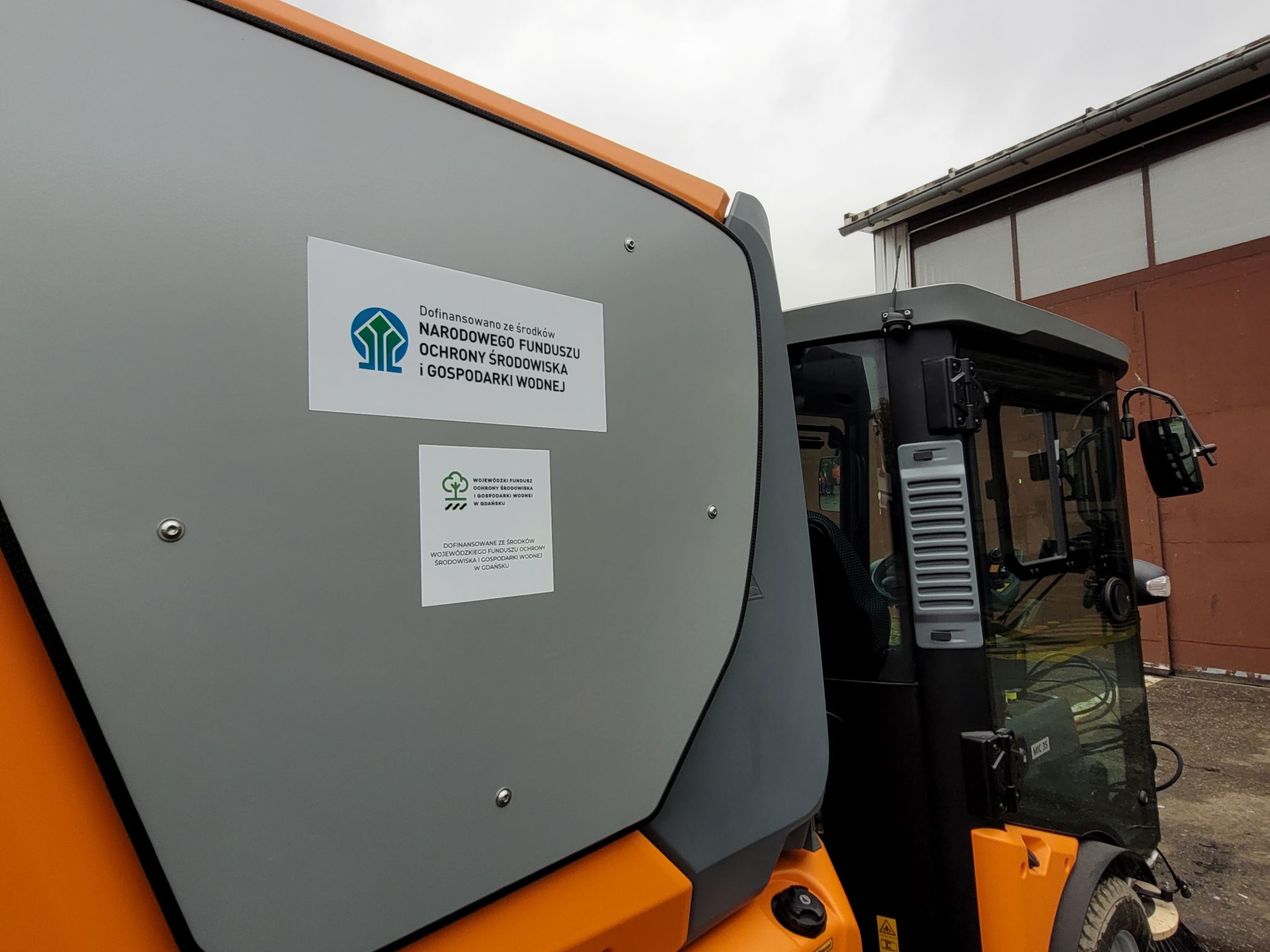

W wyniku przeprowadzonych postępowań przetargowych, w dniu 10.06.2025 r. podpisano umowę z firmą BUJAK-MASZYNY spółka z o.o. na dostawę ładowarki teleskopowej. Tego samego dnia zawarto również umowę z firmą KARCHER spółka z o.o. na dostawę urządzenia sprzątającego wielofunkcyjnego. Maszyny stanowić będą wyposażenie technologiczne instalacji do fermentacji.

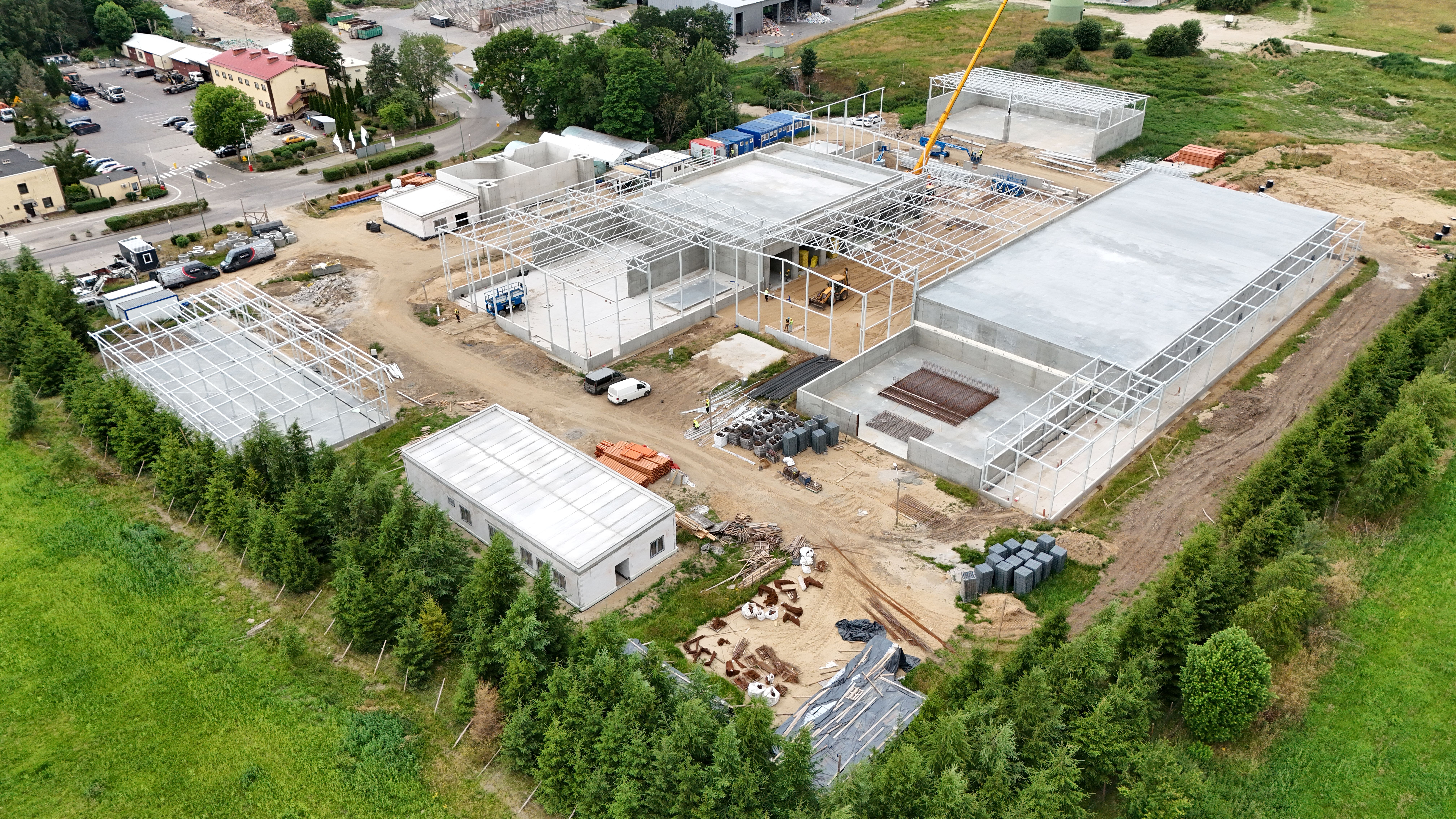

Lipiec 2025
Trwają roboty ziemne, konstrukcyjno-budowlane, sanitarne oraz elektryczne.
Sierpień 2025

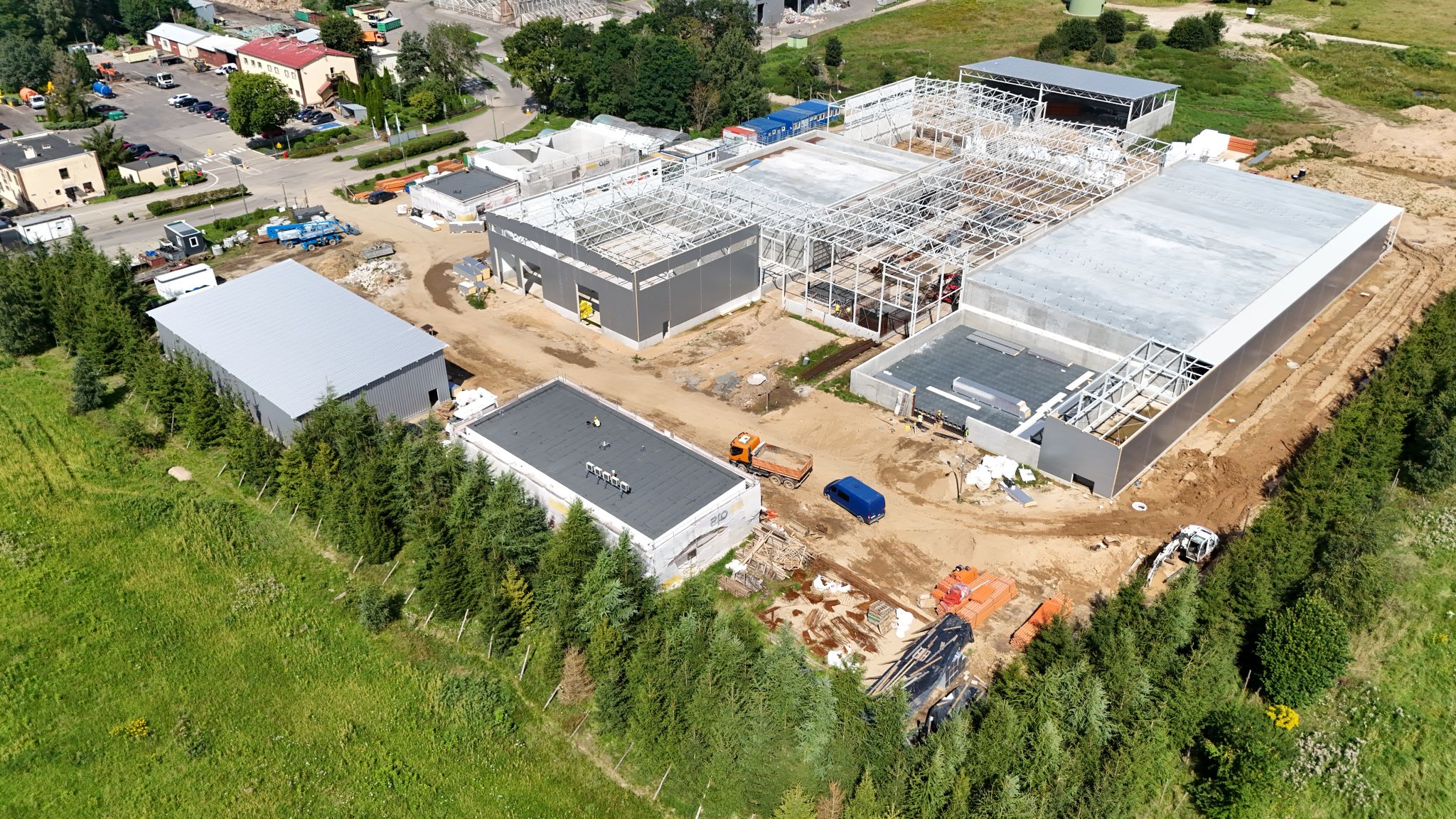

Trwają roboty ziemne, konstrukcyjno-budowlane, sanitarne oraz elektryczne.

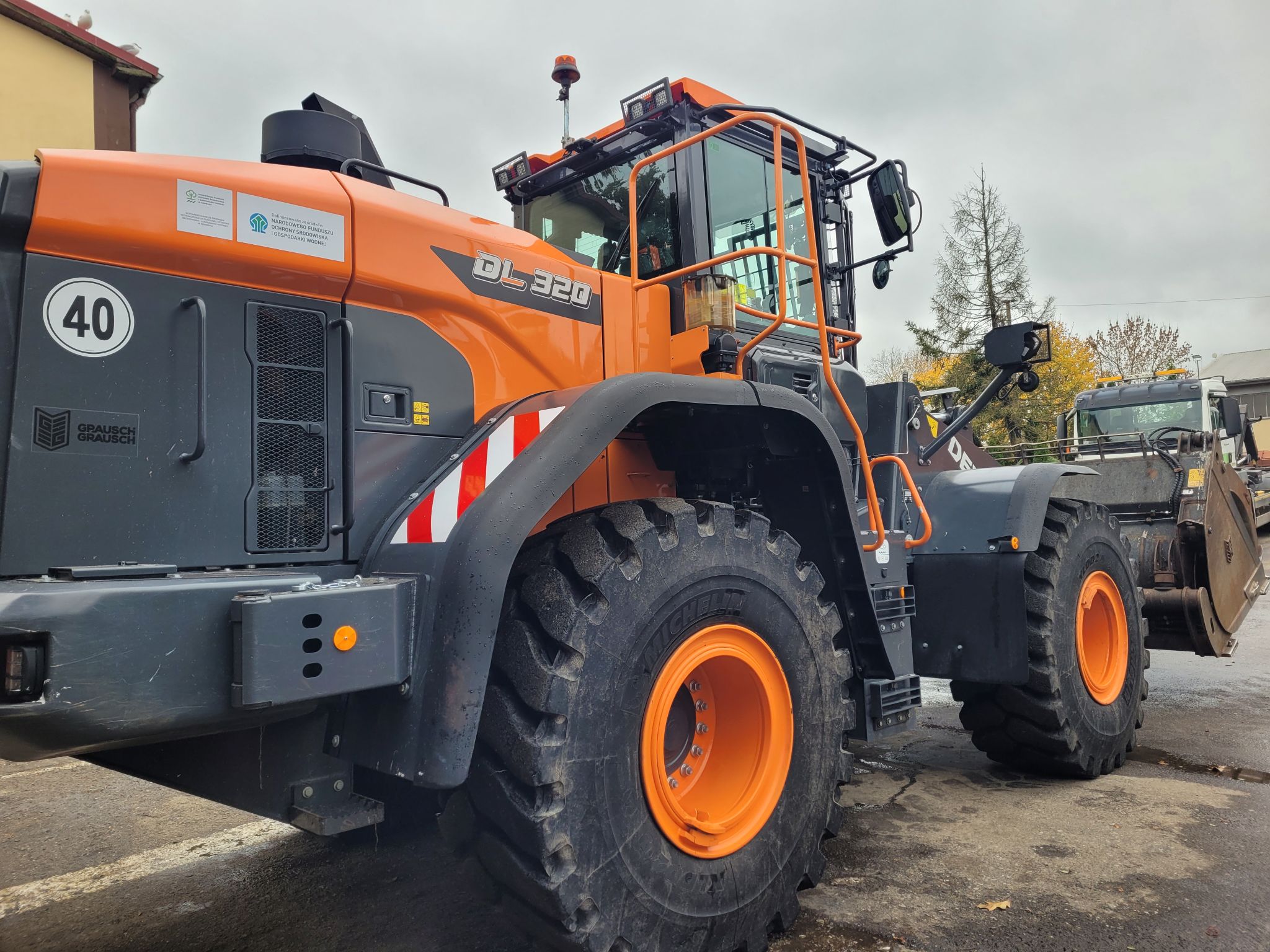

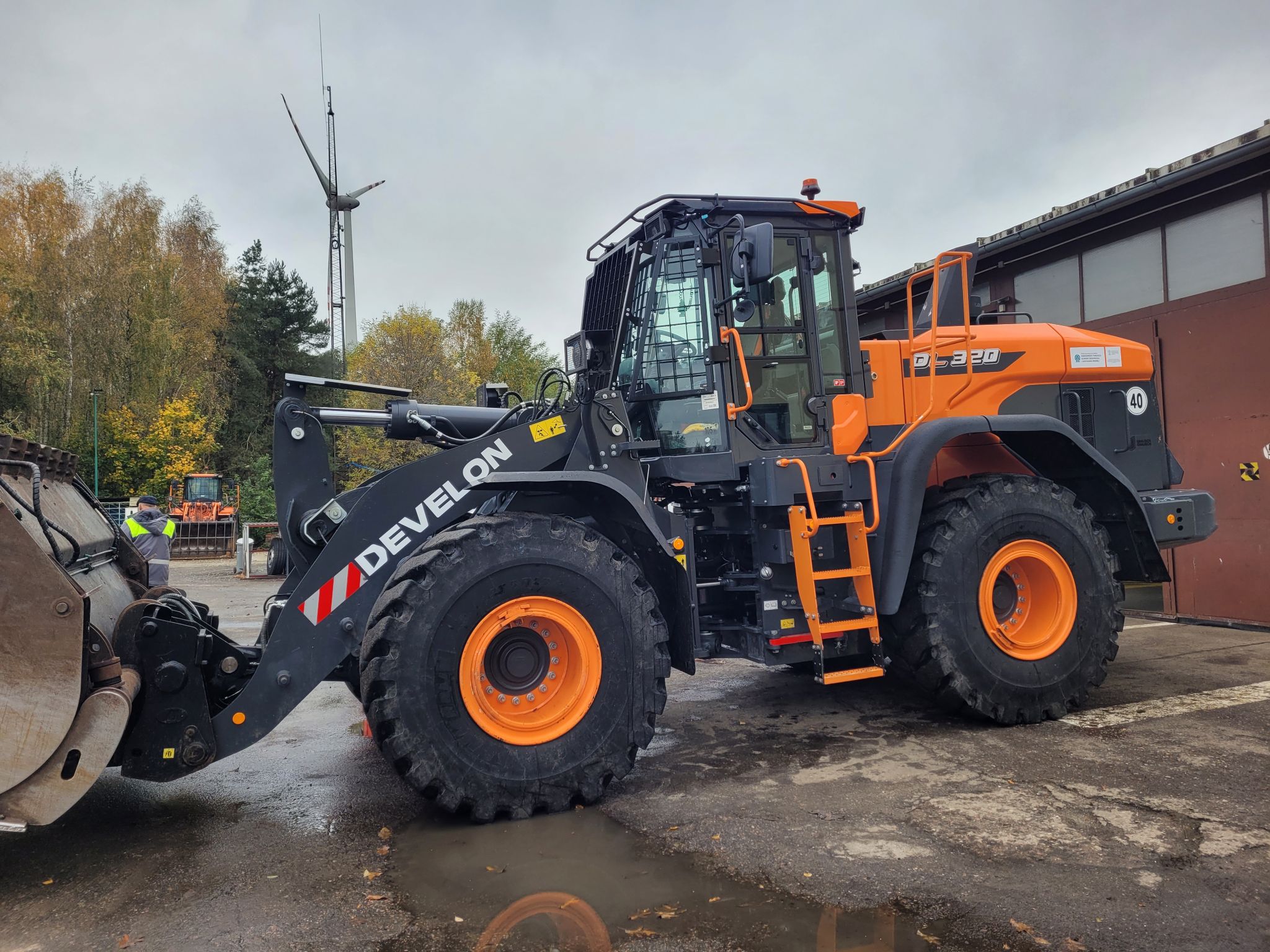

Dnia 04.08.2025 r. zrealizowano dostawę ładowarki kołowej DEVELON DL320-7.

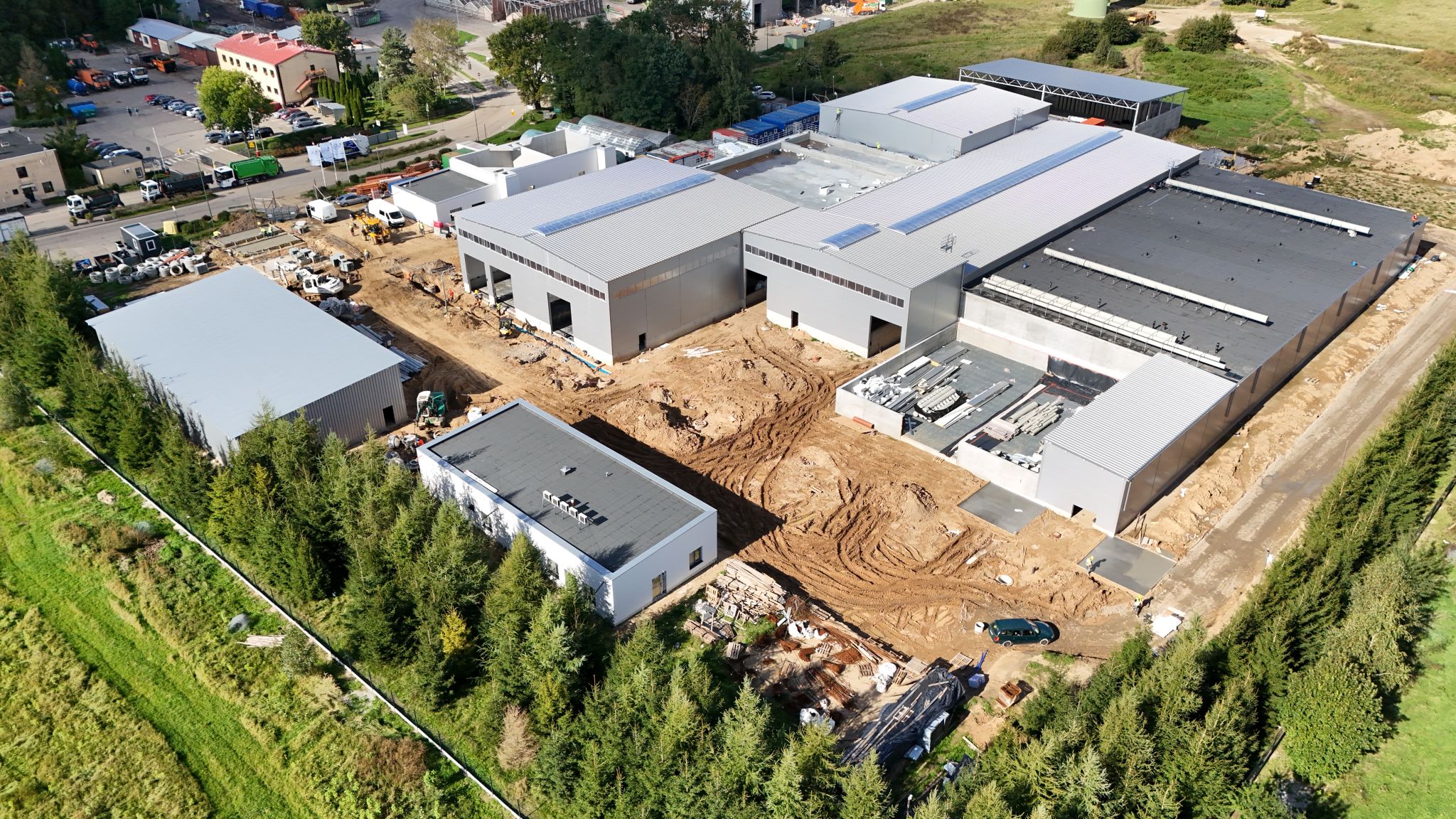

Wrzesień 2025
Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, drogowe, technologiczne oraz prace w zakresie zagospodarowania terenu.

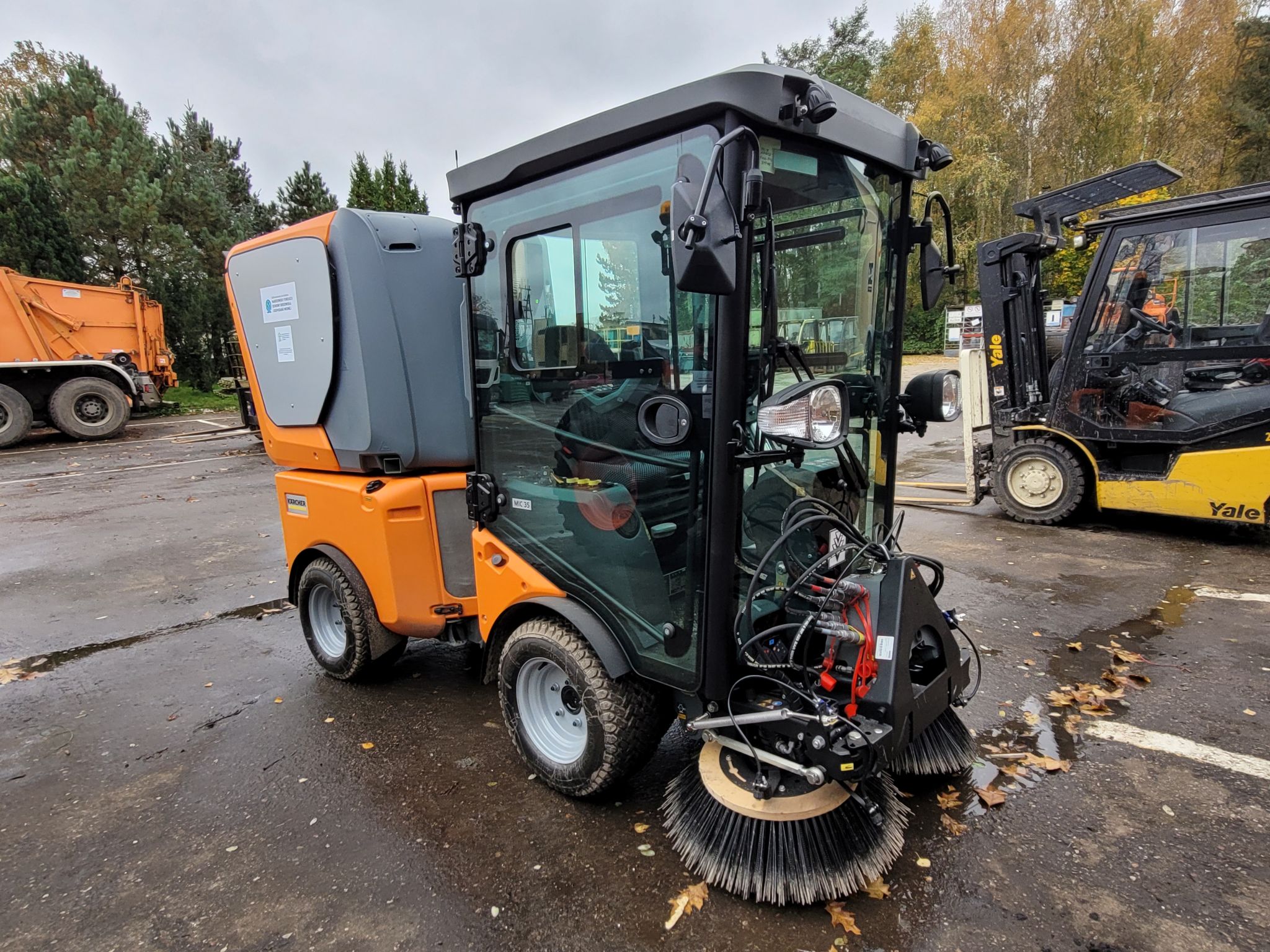

Dnia 12.09.2025 r. zrealizowano dostawę pojazdu hakowego Scania P360 B6X4HZ z zabudową Multilift Ultima 21. Dnia 30.09.2025 r. zrealizowano dostawę urządzenia sprzątającego wielofunkcyjnego Karcher MIC 35.

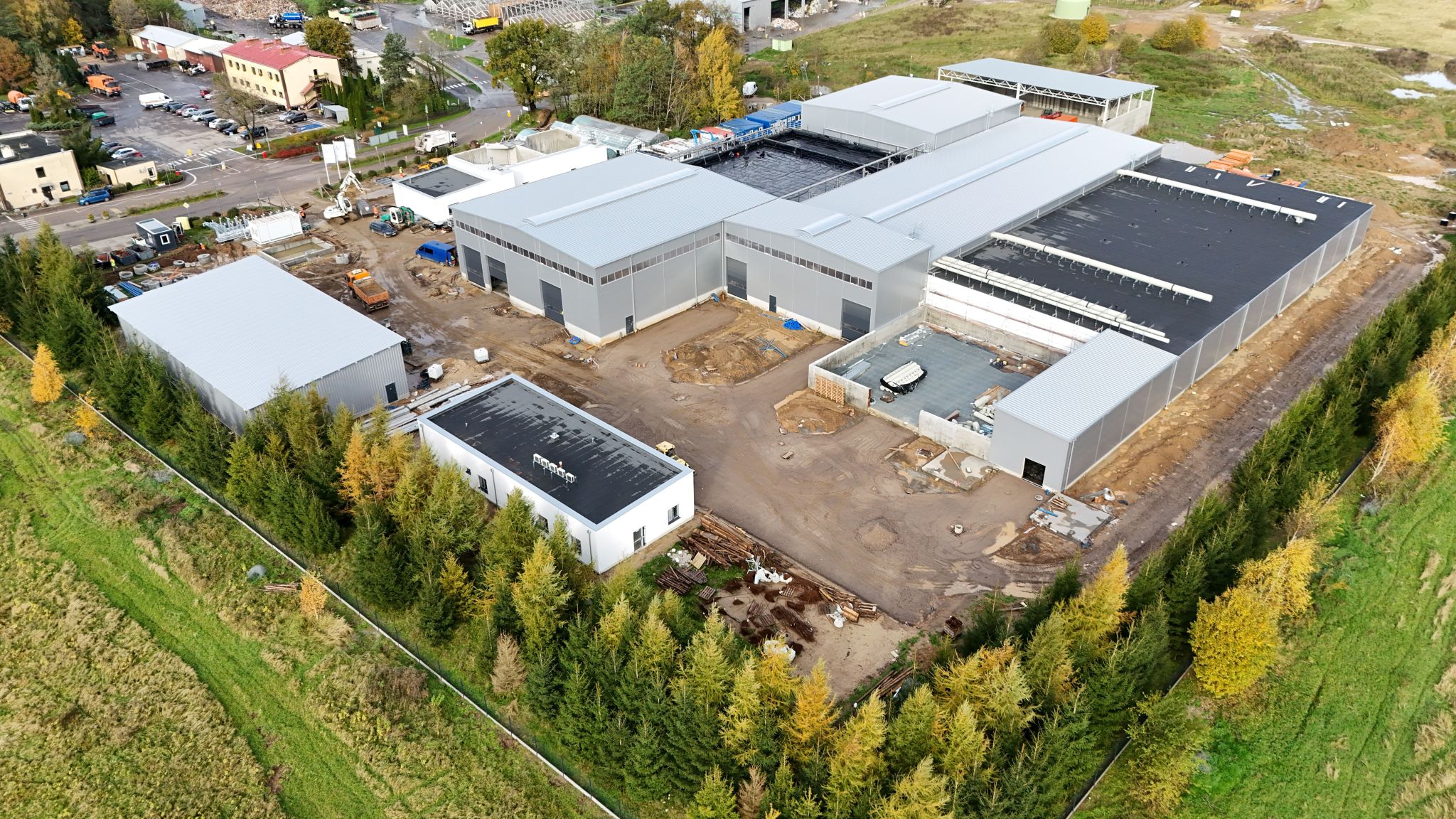

Październik 2025

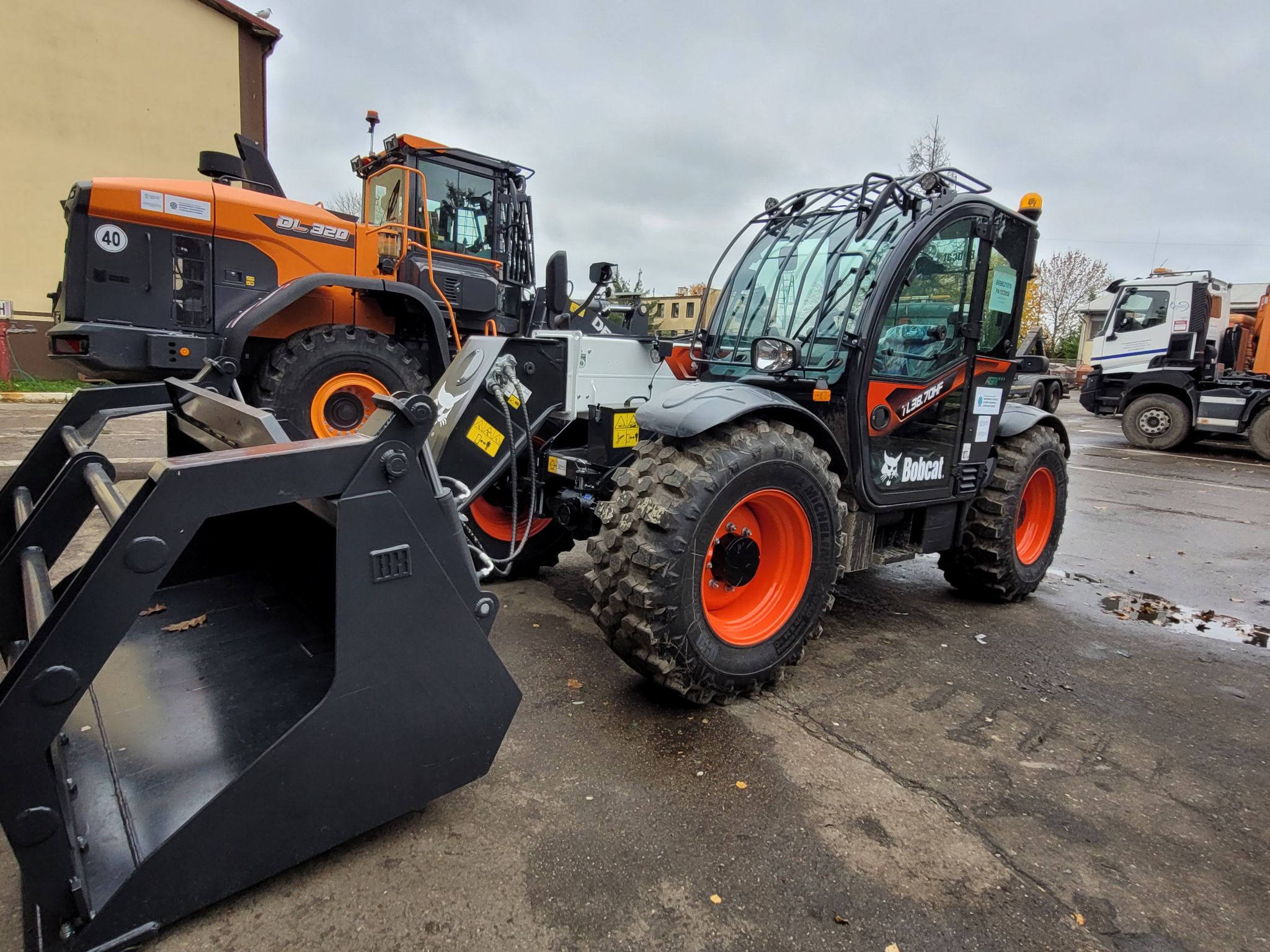

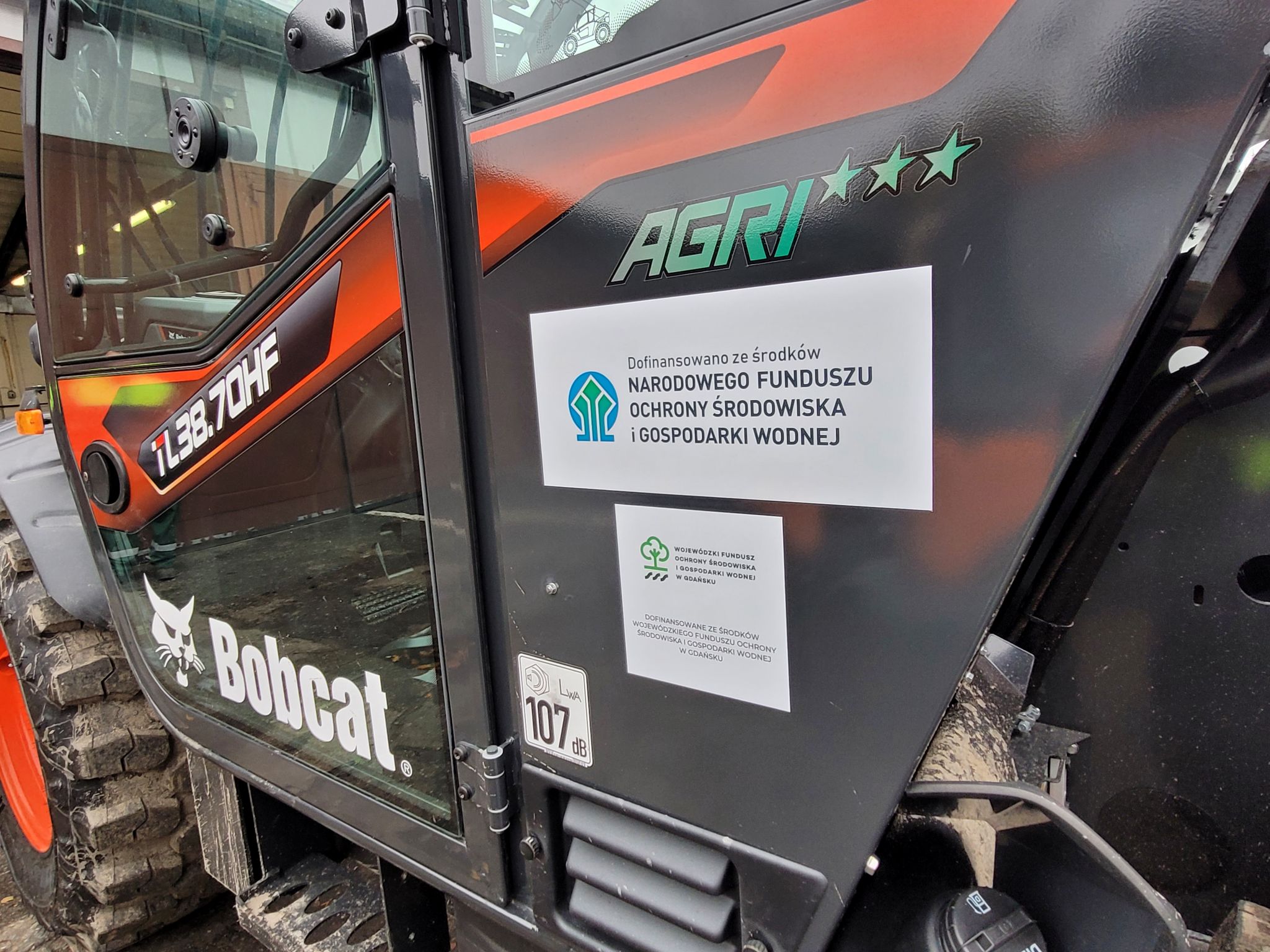

Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, drogowe, technologiczne oraz prace w zakresie zagospodarowania terenu. Dnia 08.10.2025 r. zrealizowano dostawę ładowarki teleskopowej BOBCAT TL 38.70 HF
Dnia 29.10.2025 r. Spółka podpisała umowę pożyczki z Wojewódzkim Funduszem Ochrony Środowiska i Gospodarki Wodnej w Gdańsku na realizację przedsięwzięcia. Wartość udzielonego wsparcia finansowego z WFOŚiGW w Gdańsku: 13 000 000,00 zł.”

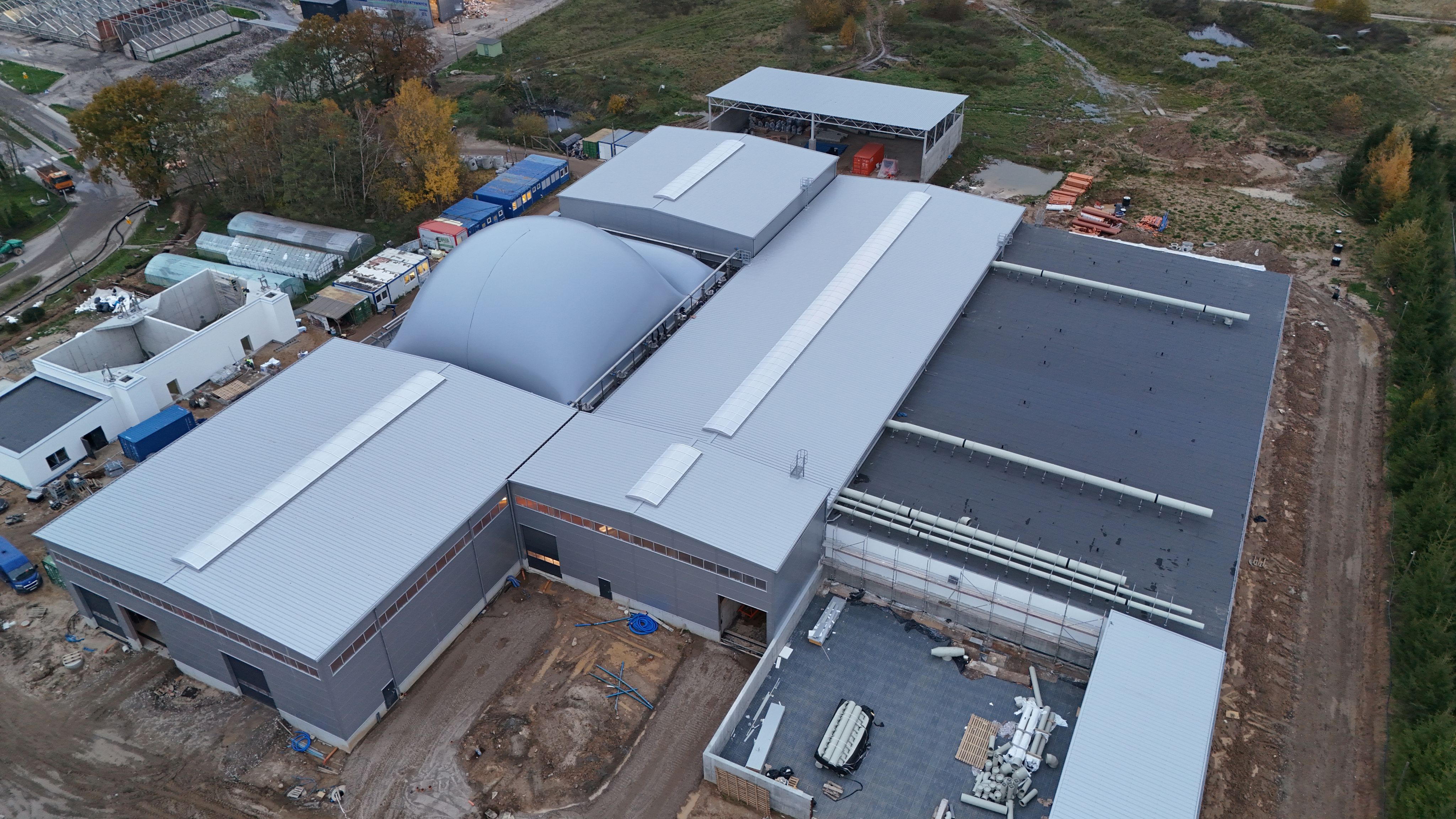

Listopad 2025
Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, drogowe, technologiczne oraz prace w zakresie zagospodarowania terenu.

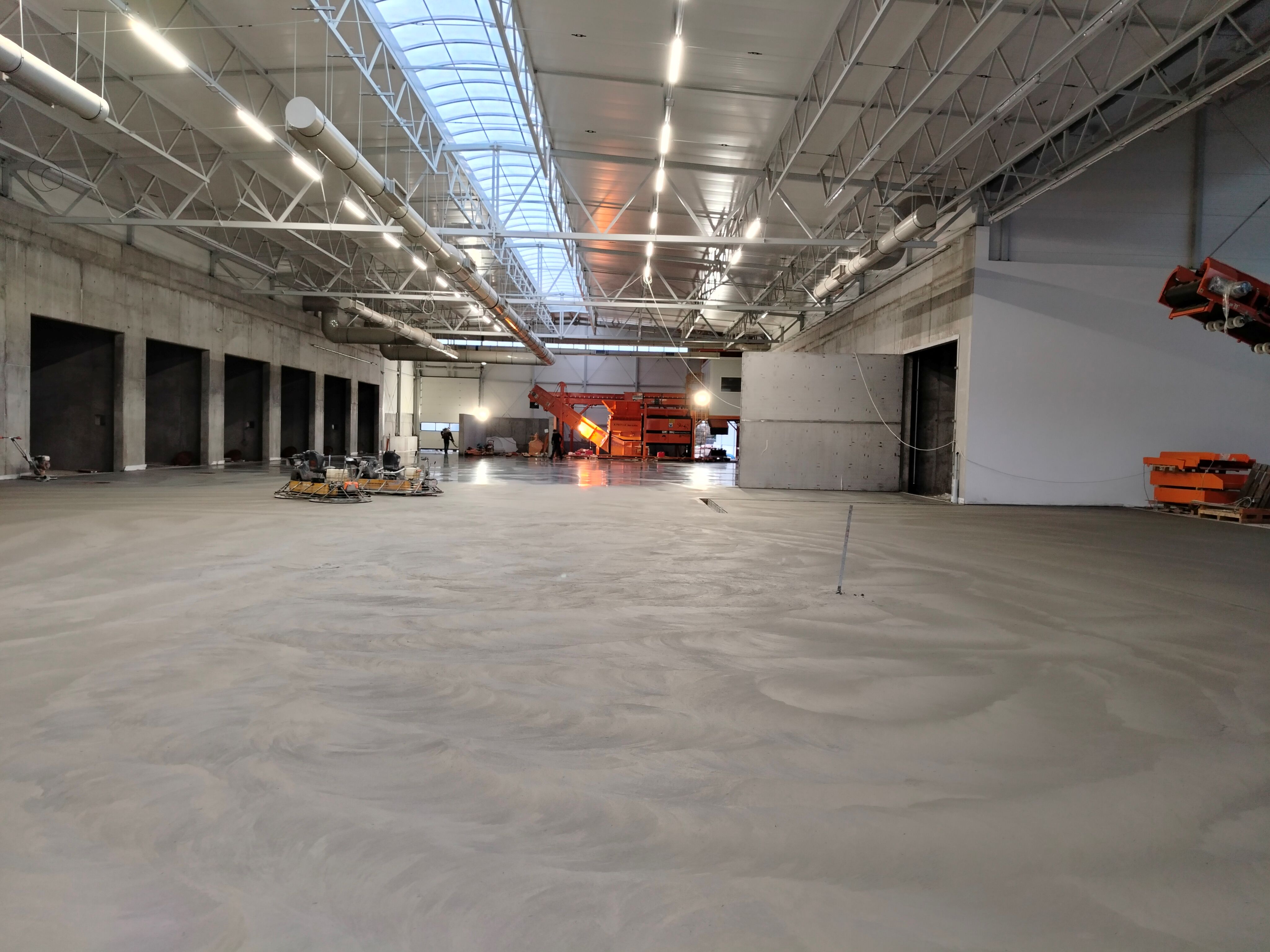

Grudzień 2025
Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, drogowe, technologiczne oraz prace w zakresie zagospodarowania terenu.

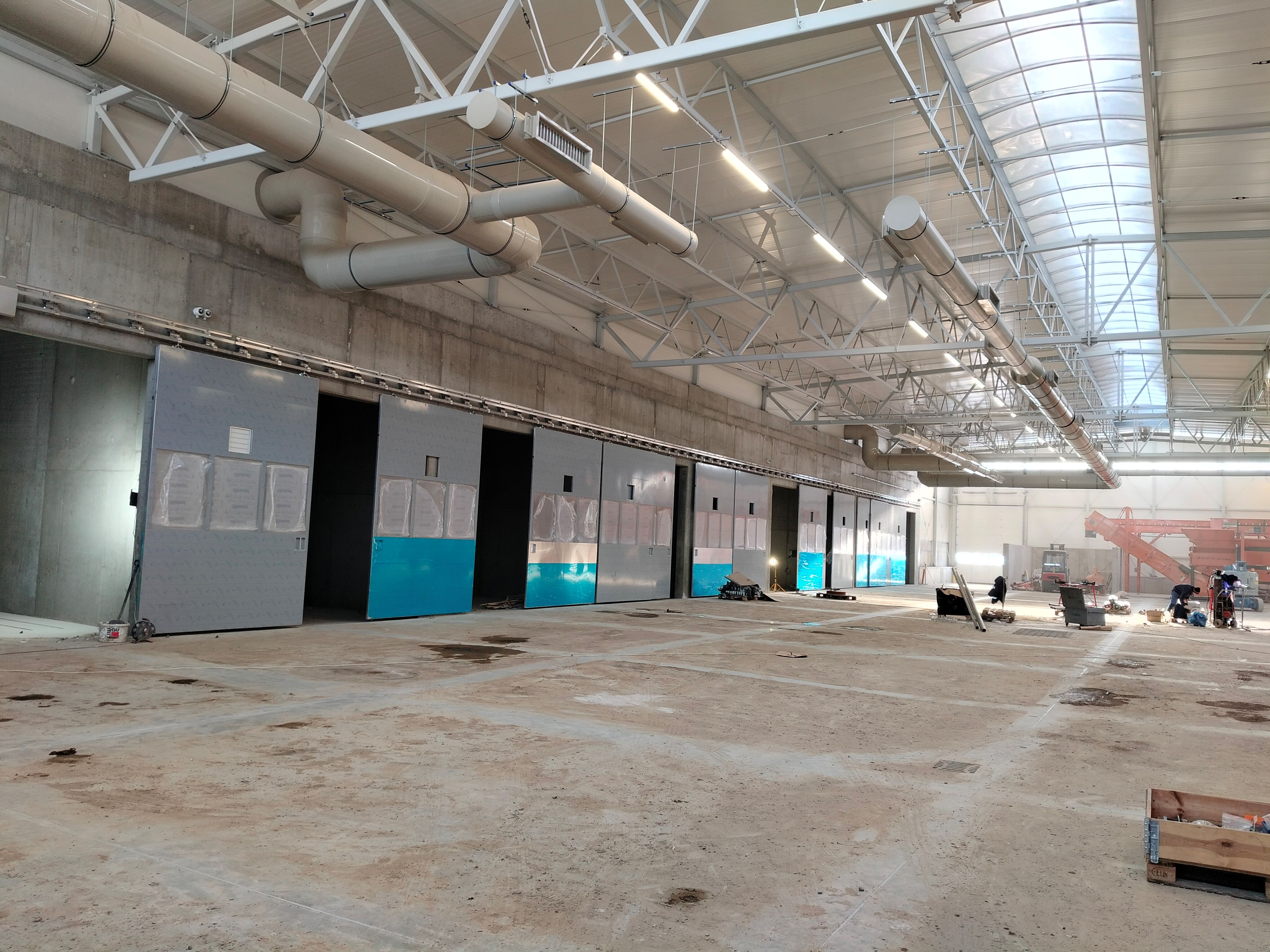

Styczeń 2026

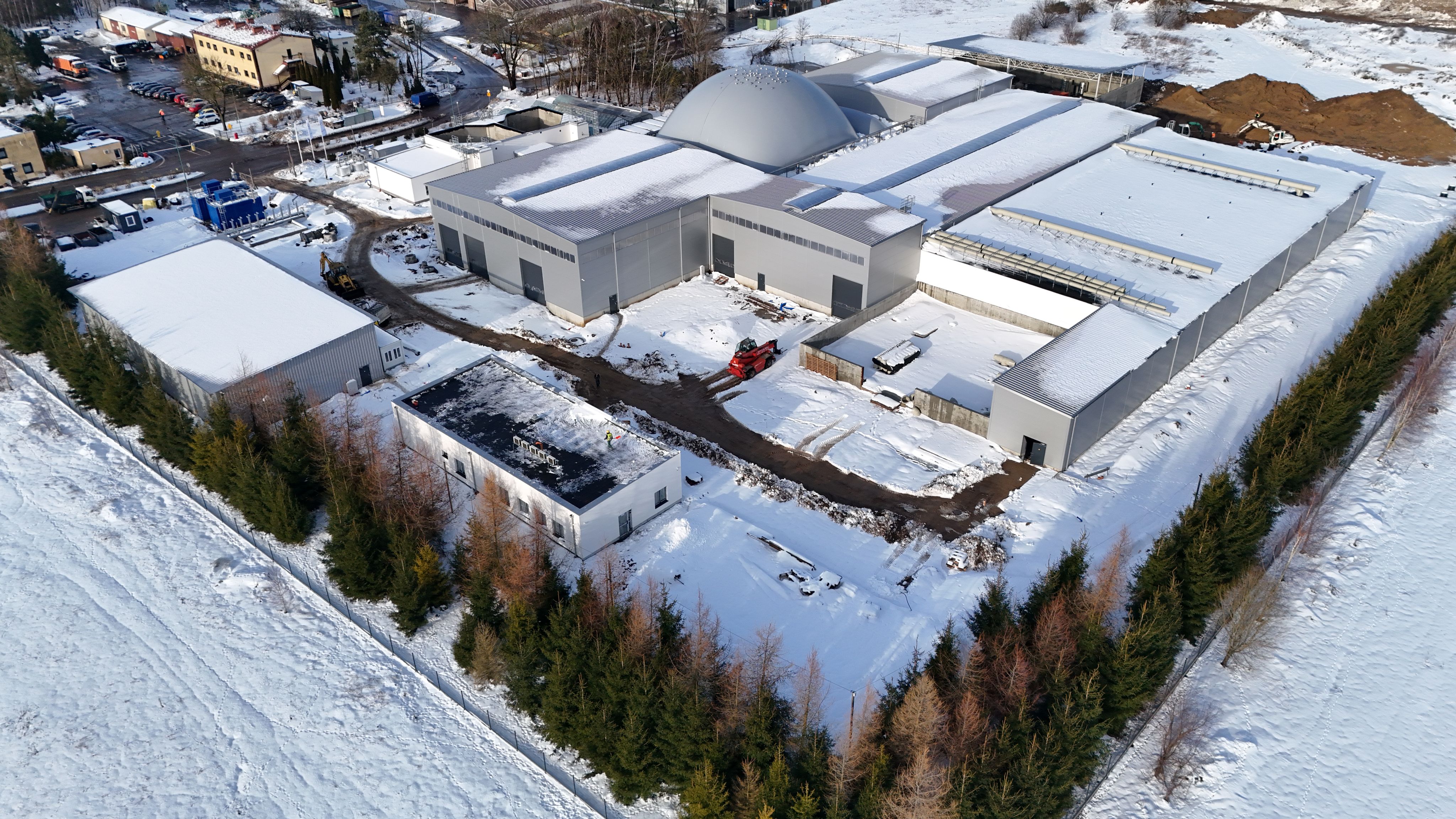

Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, technologiczne.

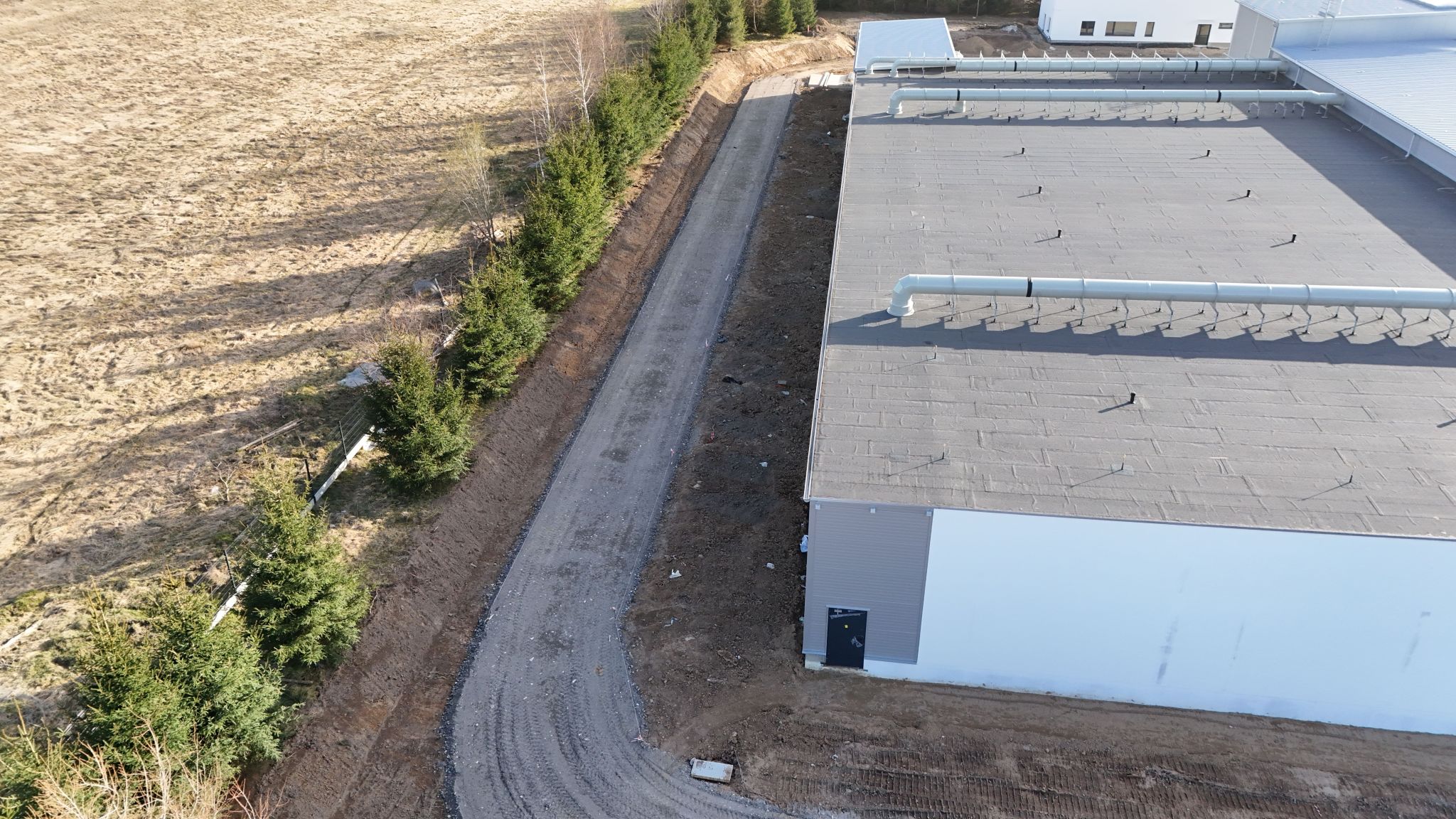

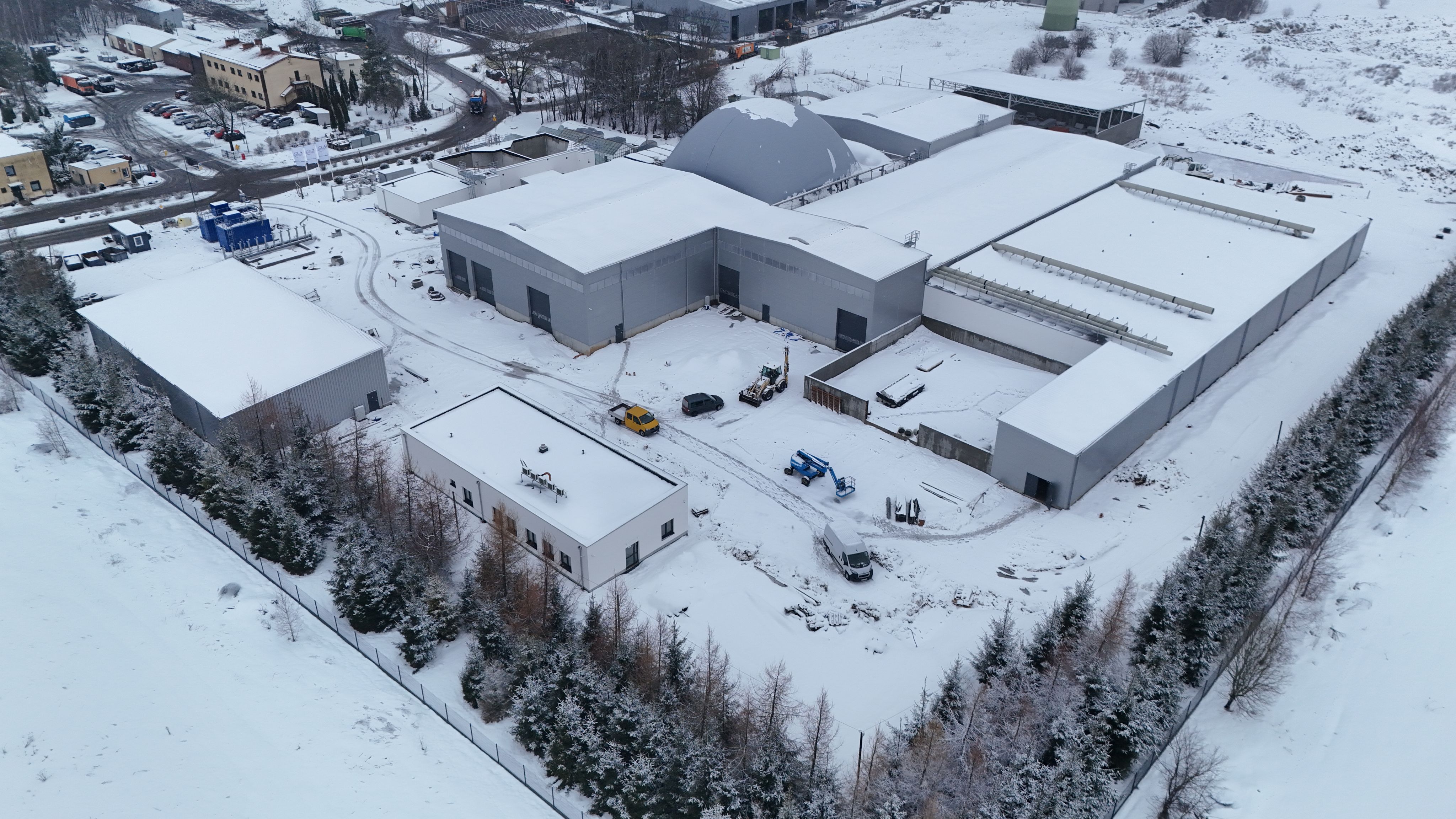

Luty 2026

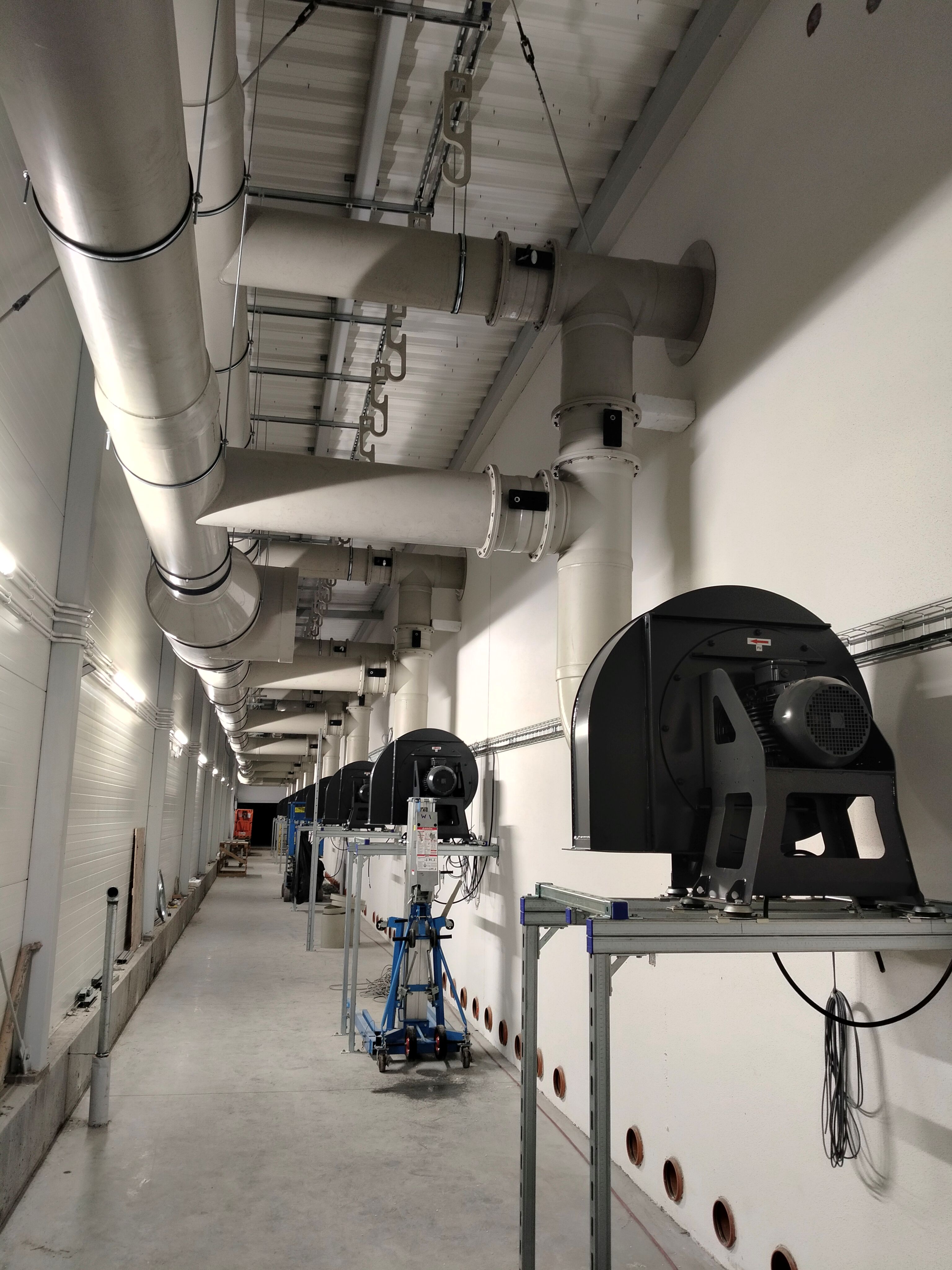

Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, technologiczne.
Marzec 2026

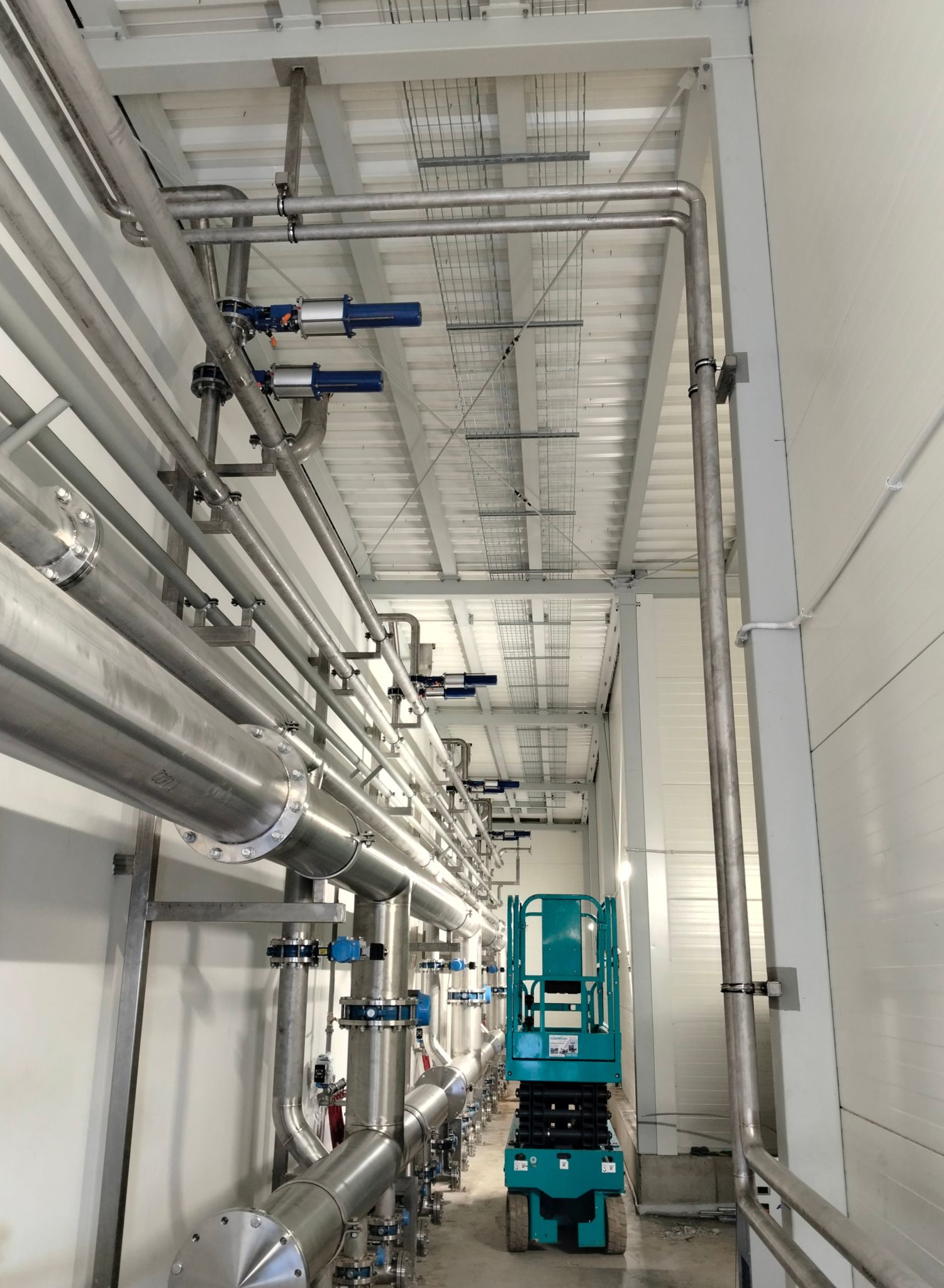

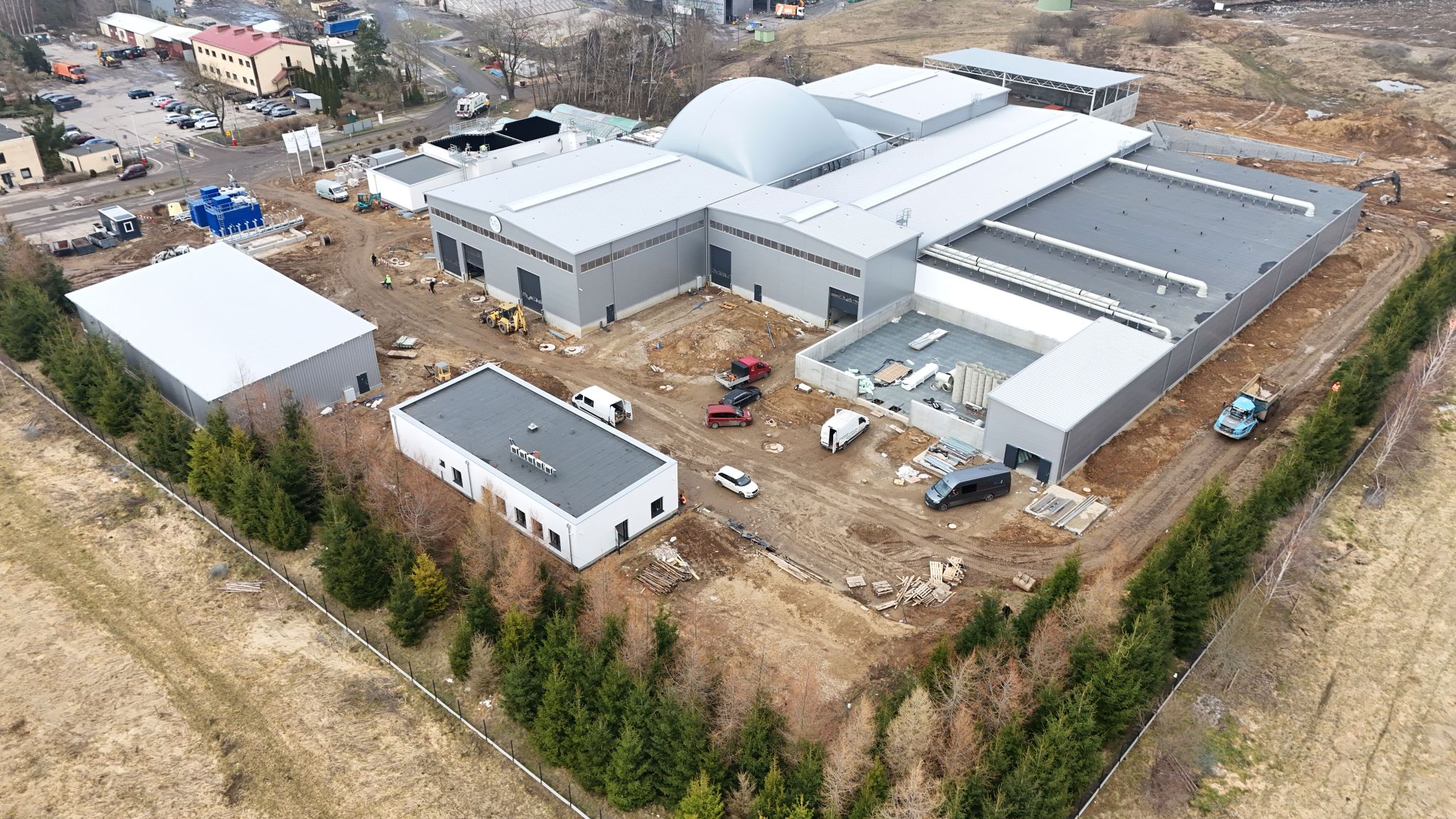

Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, technologiczne oraz drogowe.
Kwiecień 2026
Trwają roboty konstrukcyjno-budowlane, sanitarne, elektryczne, technologiczne oraz drogowe.
Maj 2026
Trwają roboty wykończeniowe, sanitarne, elektryczne, technologiczne oraz drogowe.
Czerwiec 2026
Trwają roboty wykończeniowe oraz procedury odbiorowe obiektów.
Lipiec 2026

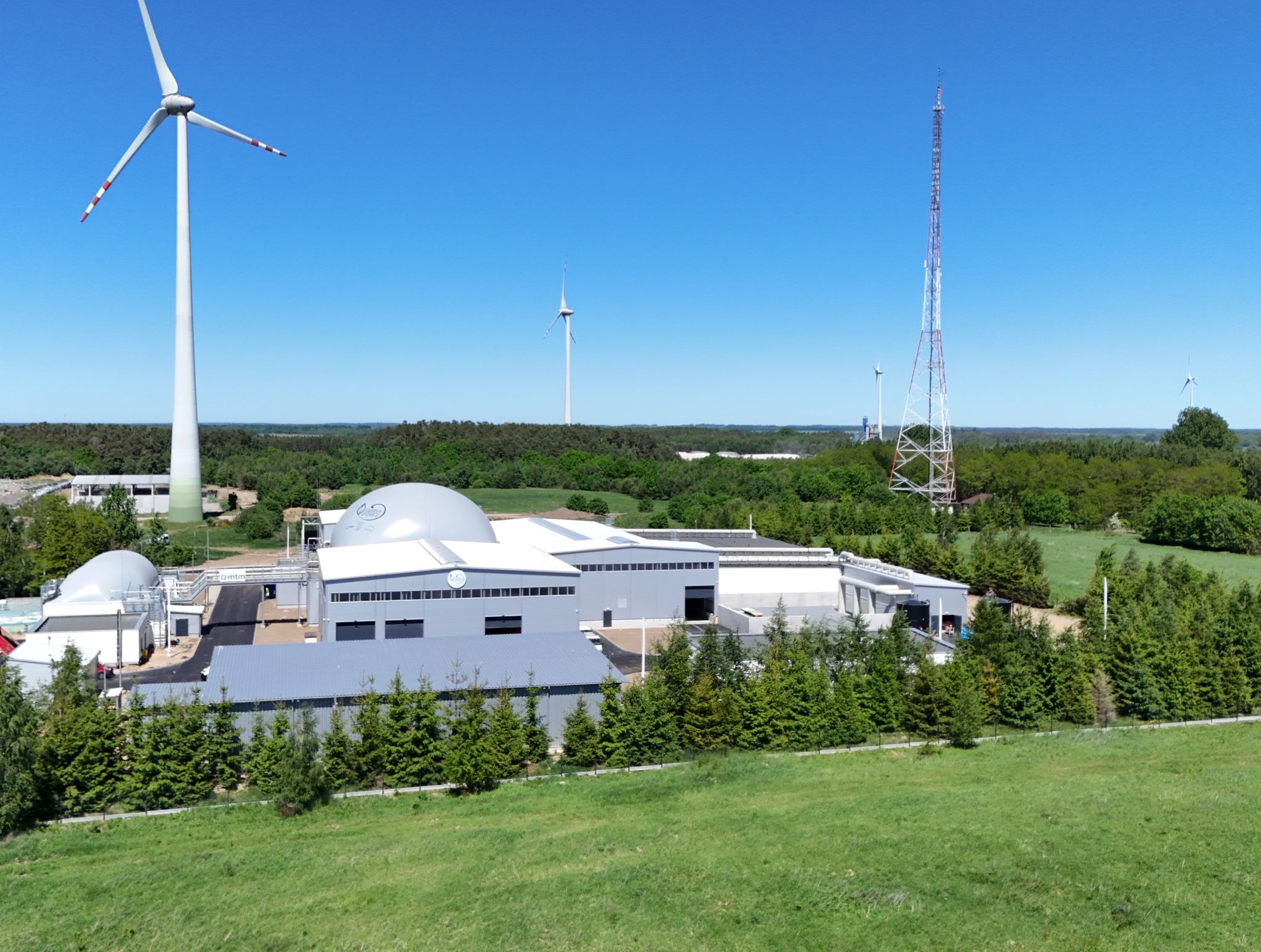

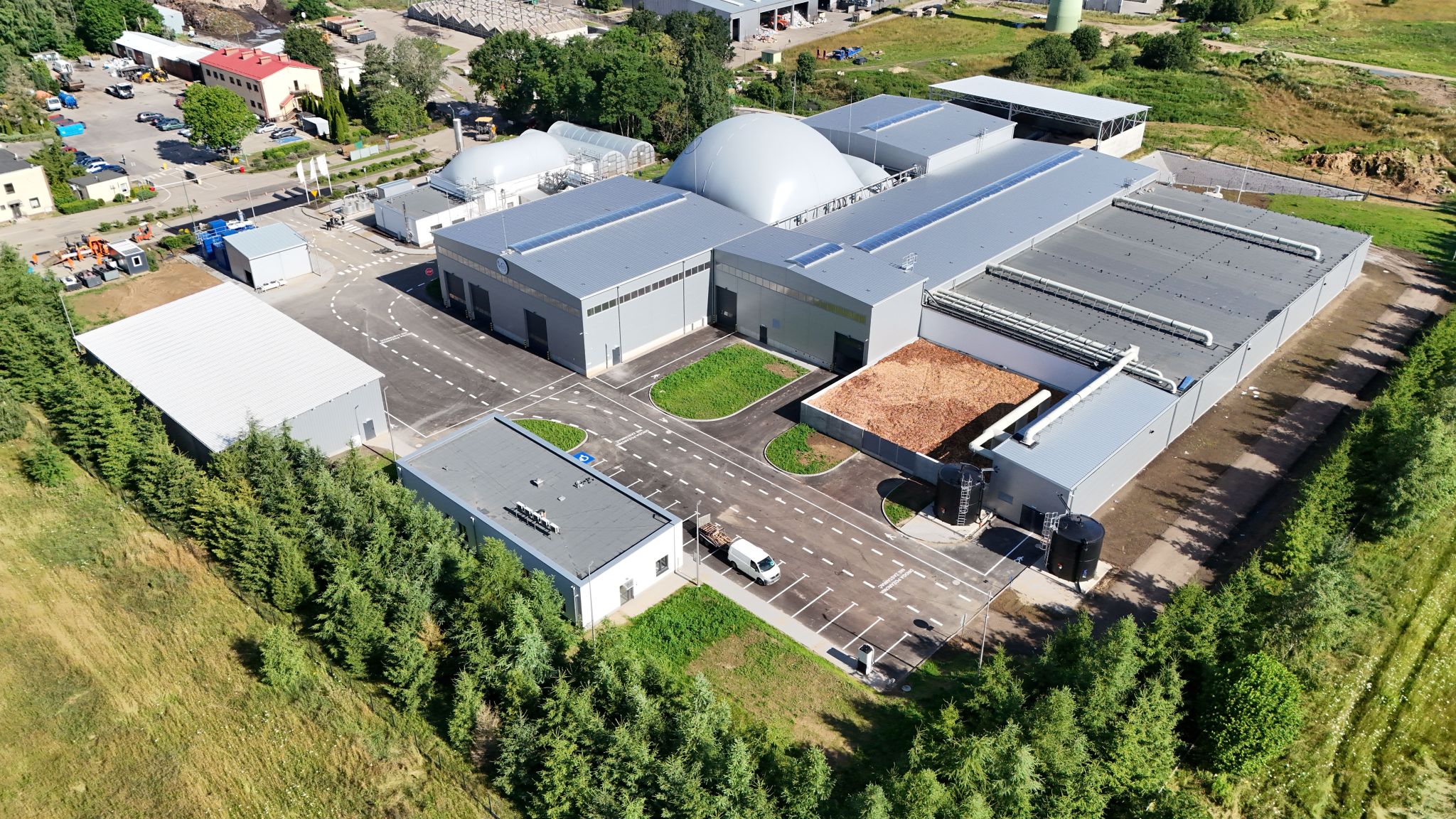

Roboty budowlane zostały zakończone, dnia 22.07.2026 r. otrzymano decyzję o pozwoleniu na użytkowanie.
Materiały audiowizualne:
- „Letnia Redakcja TV Słupsk” – wywiad z uczestnikami inwestycji:
https://youtu.be/t3L70sN0NPI?feature=shared
https://www.facebook.com/share/p/1Apbn6qobg/
- Film promocyjny – lipiec 2025 r.:
https://youtu.be/j-akE3_TNz4?feature=shared
https://www.facebook.com/reel/1272495377816873
- Film promocyjny – wrzesień 2025 r.:
🌱 PGK SŁUPSK inwestuje w PRZYSZŁOŚĆ – nowoczesna instalacja fermentacji bioodpadów w Słupsku 🔋♻️.
https://www.facebook.com/watch/?v=1881498095729752
- Film promocyjny – listopad 2025 r.:
https://youtu.be/IKu6dtsoDYE?si=7hnYXiifXrolHB2b
https://www.facebook.com/watch/?v=2004719613717719
